找回密码
 立即注册

QQ登录

只需一步,快速开始

微信登录,快人一步

QQ登录

只需一步,快速开始

微信登录,快人一步

电建地产·盛世江城三期项目园林景观绿化工程

2020-08-11 发布
首页 / 施工类 3505 0 0

zdjyl

积分:206

私信

△ 实景照片

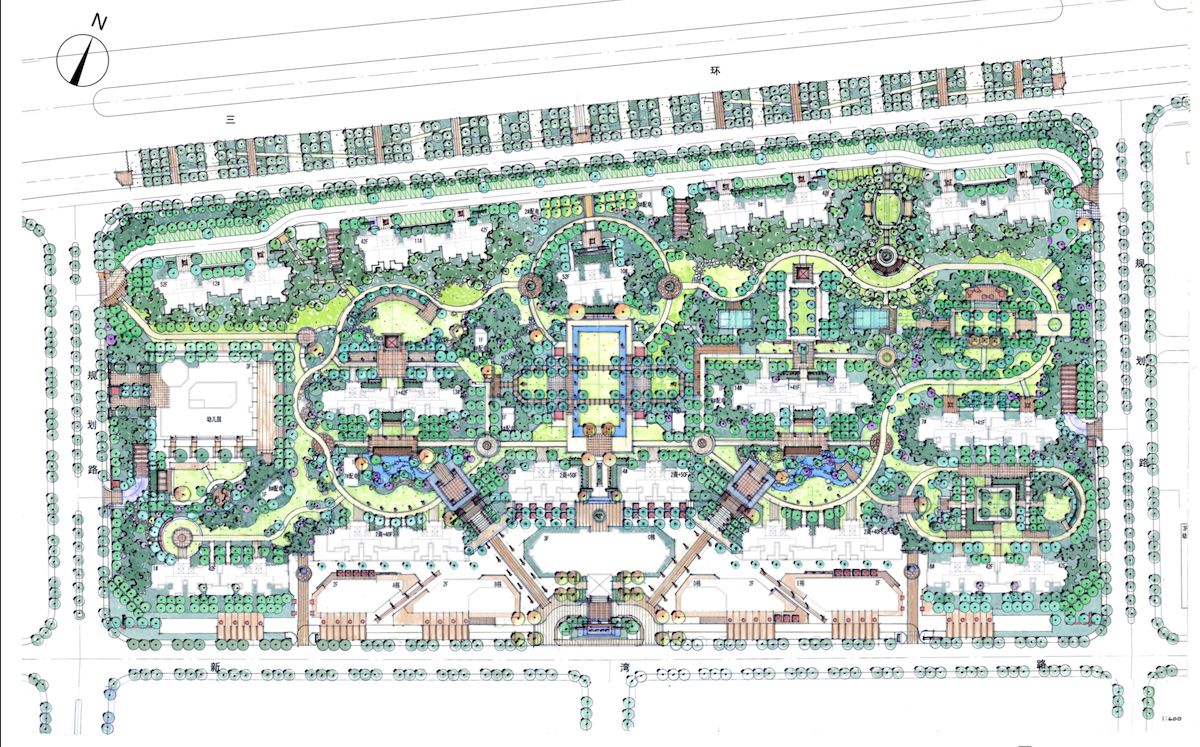

△ 总平面图

项目概况
项目位于武汉市江汉区以北张公堤段,位于二三环间,受CBD辐射,地理位置极佳,四周交通便利,未来发展具备较强的外部支撑。项目配套多功能商业区块、幼儿园及高档会所,建成后将带动片区商业发展,其市场价值亦将与日俱增。

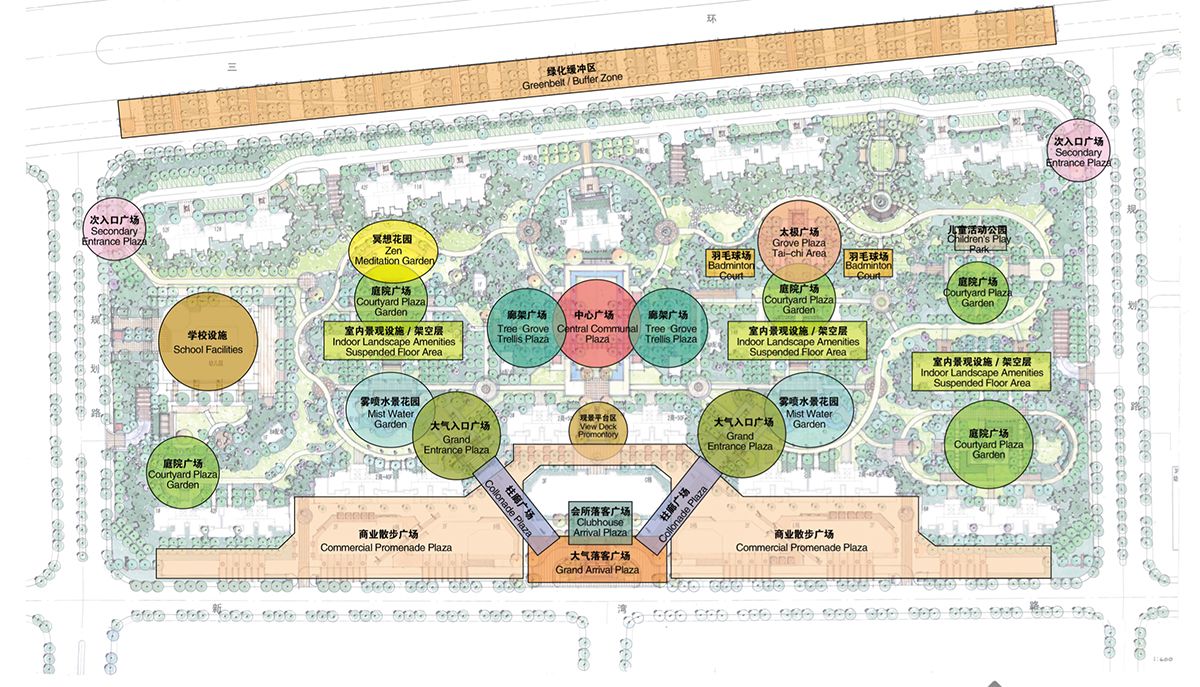

△ 功能分区

工程内容包含人行道路、机动车道、广场、室外停车场、体育场地、出入口工程;大门、永久围墙工程、园林桌椅购置及安装;雕塑、喷泉、水池、环廊、假山及其他建筑小品建造;路灯、小区亮化(楼体亮化除外)、草坪灯,垃圾箱等;区内种植土、微景形造坡、灌溉工程、植被、花草等绿化物品采购、苗木卸车及保护、种植及养护期维护等。

水雾花园
水雾花园面积448㎡,基础做法为:地下室顶板回填土→素土夯实→100厚C15混凝土垫层→150厚P6防水钢筋混凝土(内配φ10@150,双层双向)→20厚1:3水泥砂浆找平→1.5厚水泥基渗透型防水层→20厚1:3水泥砂浆保护层→100厚φ50~80黑色卵石满铺


△ 实景照片

△ 实景照片

过程管控
1、苗木进场预验收,核实数量、规格及品质要求,规格不达标、品质不符合要求苗木一律退场;装饰用材料必须保证几何尺寸符合要求,严禁使用有色差、缺棱掉角的次品,确保有限的价格达到优质的品质。
2、每道工序须经由工程技术人员与监理单位验收合格后方可进入下道工序,重要工序必须经由工程技术人员和现场质检员及工长亲自监督实施。
3、实行封闭式施工,并将已贴好的面层经养护及验收合格后,随即采用塑料薄膜加以成品保护,及时勾缝。

△ 实景照片

△ 实景照片

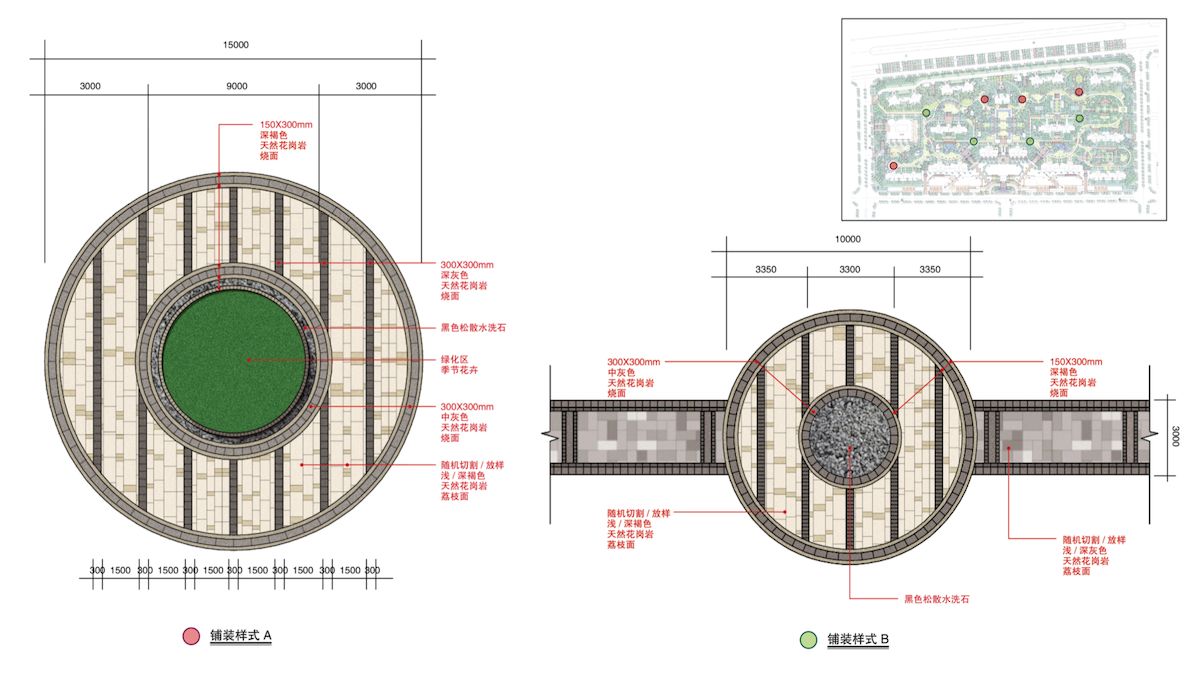

特色铺装
△ 实景照片

反季节种植
因交叉施工及工作面移交晚,绿化主要种植时期集中在2018.07~2018.10,此时期武汉持续高温、最长30天干旱无雨,对反季节种植技术要求甚高。

△ 实景照片

△ 实景照片

△ 实景照片


△ 实景照片


△ 实景照片





使用道具 举报

zdjyl

积分:206

私信

全部评论
您需要登录后才可以回帖 登录 | 立即注册

本版积分规则
